U fokusu ekipa divizije za dalekovode u Bosni i Hercegovini ove jeseni je projekat izgradnje 2×110 kV dalekovoda za hidroelektranu Ulog (35 MW) kod Kalinovika.

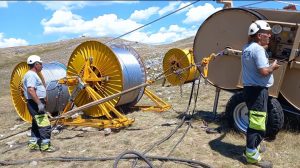

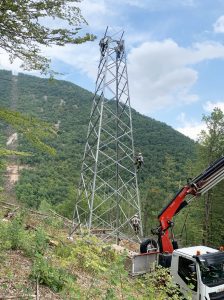

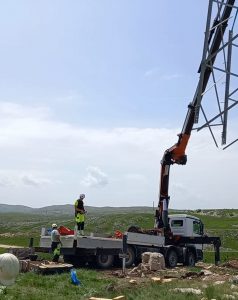

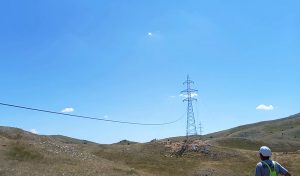

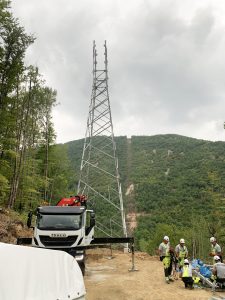

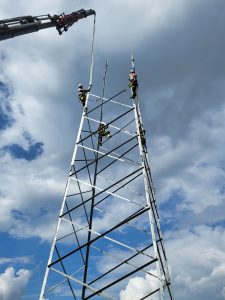

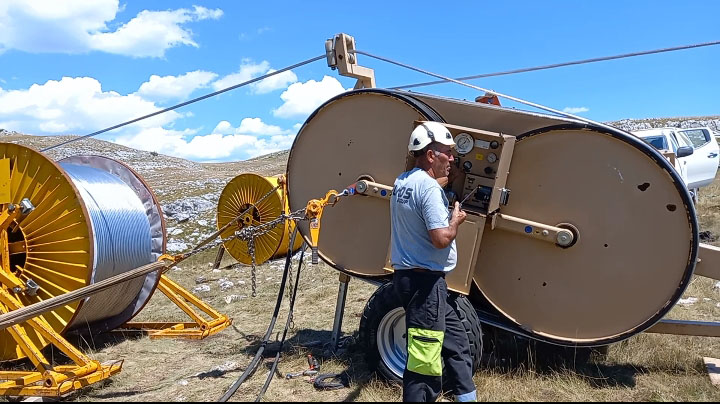

U okviru izgradnje 20,5 kilometara duge dalekovodne trase novog dalekovoda naše ekipe podižu 84 čelično-rešetkasta stuba, izvode elektromontažne radove i instalaciju OPGW-a. Svi ovi zahtjevni zadaci se odvijaju na nadmorskoj visini od 1.200 metara, na visoravni Morine koju mnogi zovu evropski Tibet.
Okrutna, ali prekrasna geografija, zajedno sa oštrom klimom, čije su glavno obilježje oštri vjetrovi i strmi tereni, pred naše timove svakodnevno stavljaju nove izazove.

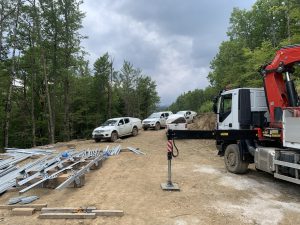

Upravo zato je pravo vrijeme za izvođenja radova bilo ljeto. U julu je na terenu izgradnje ovog dalekovoda radilo 40 naših radnika koji su istovremeno realizovali montažu stubova, elektromontažne radove i instalaciju OPGW-a.
Prosječna težina stubova koji se podižu iznosi između šest i osam tona, a njihova visina će sezati do 42 metra. Radovi ekipa Elnosa trebaju biti okončani sredinom naredne godine.
Novi 2×110 kV dalekovod će u budućnosti povezivati HE Ulog sa postojećim 110 kV dalekovodom Gacko-Nevesinje.
Izgradnja ovog dalekovoda i HE Ulog je novi značajan garant stabilnosti elektroenergetske mreže u R. Srpskoj.
Investitor projekta je kompanija “EFT HE Ulog” d.o.o. Kalinovik, a Elnos BL je vođa konzorcijuma izvođača radova. Prema trenutnoj dinamici radova izgradnja dalekovoda bi trebala biti okončana sredinom sljedeće godine.
