- Zemlja: Srbija
- Lokacija: Smederevo, sjeveroistočna Srbija
- Godina: 2019–2021.
- Investitor: Infrastruktura Železnice Srbije
- Glavni ugovarač: Colas Rail i Energoprojekt niskogradnja
- Status: završeno
- Dužina: 58,8 km
Značaj projekta:
Dionica pruge Jajinci–Mala Krsna dio je međunarodnog željezničkog Koridora 10, koji povezuje šest evropskih država na trasi od Austrije pa sve do Grčke. Cilj rekonstrukcije je jasno definisan – izgraditi modernu željezničku infrastrukturu koja će brzinu vozova na ovoj željezničkoj dionici, dugoj 58,8 kilometara, povećati sa 50 na optimalnih 120 kilometara na čas.

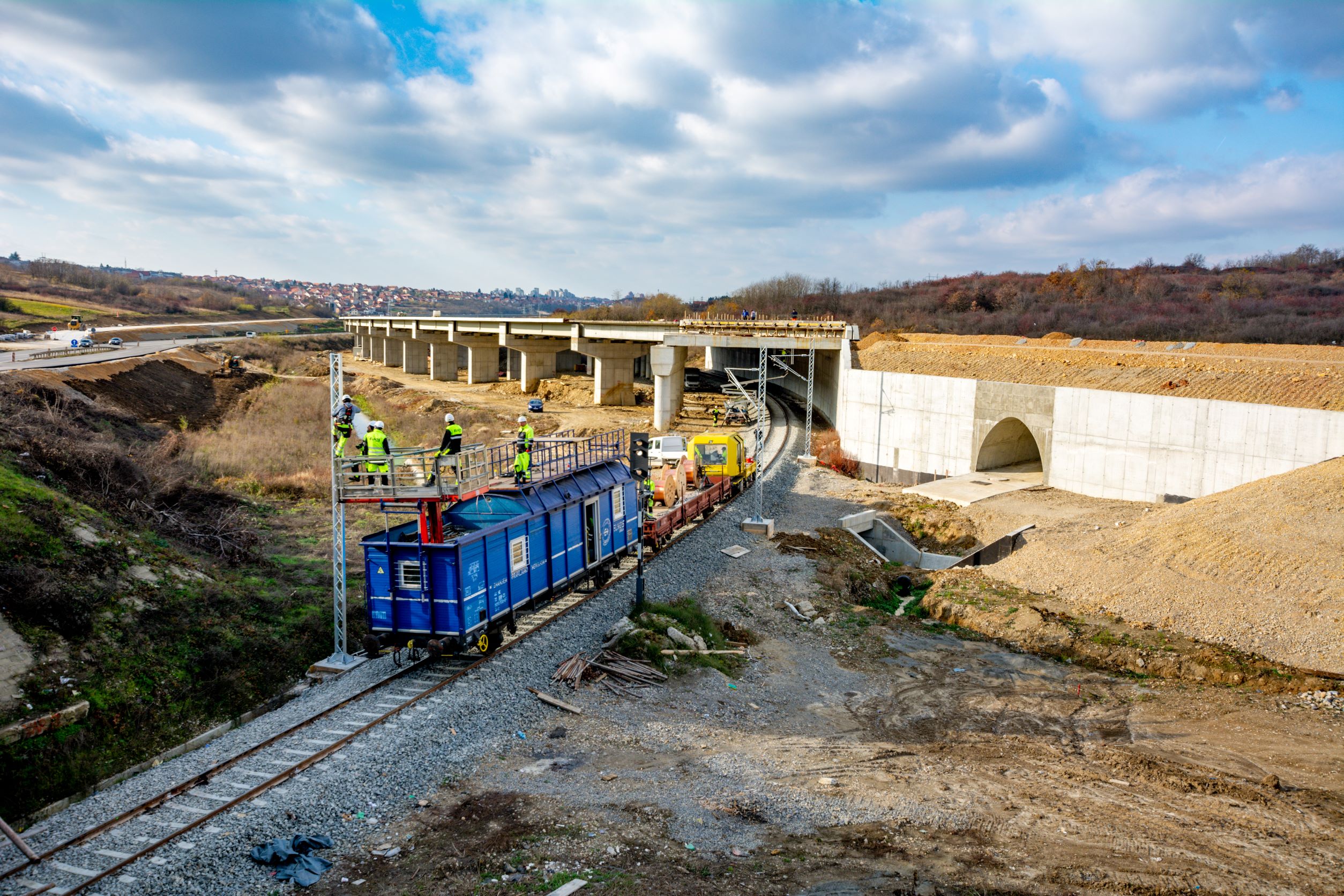

Radovi Elnos Grupe:
Poslovi koji su našem timu dodijeljeni podrazumijevali su demontažu 80 kilometara voznog voda na svim prolaznim kolosijecima, demontažu svih starih elemenata za nošenje i zatezanje kontaktne mreže na prolaznim kolosijecima i na 25 kilometara postojeće kontaktne mreže na sporednim kolosijecima, montažu novog voznog voda i ostalih elemenata.
Cilj projekta je bio rekonstrukcija sva četiri 25/0,23 kV postrojenja za sekcionisanje i izgradnja svih sedam novih 25/0,23 kV stubnih trafostanica za napajanje uređaja za signalizaciju i grijanje skretnica i on je uspješno ostvaren.
Najveći izazov na projektu bila je montaža nove kontaktne mreže u tunelima Lipe i Beli potok. Ovi tuneli izgrađeni su prije Drugog svjetskog rata. Zajedno su dugi 2,5 kilometra i minimalnog su profila. Kako bi se ispoštovali uslovi standardne visine kontaktnog provodnika, bilo je neophodno prilagoditi opremu i povećati stepen opreza u segmentu zaštite na radu.
